SUPER MMS-R 的公开卖点与其他系列不太一样:它把重点放在施工与运行两个环节上——冷媒自动填充、冷媒配管自动清洁、快捷安装、宽广温度运行区间、更自由的配管设计。这些内容听起来不像性能指标,但在多联机系统里,冷媒充注量与管路洁净度恰恰是决定长期稳定性的两个变量。这篇文章解释这两项技术到底解决了什么问题。
为什么施工环节值得单独做技术
多联机是一次安装、长期使用的系统。管路一旦封闭进吊顶,后期几乎无法重新施工,因此安装阶段的每一个环节都会影响整个生命周期的表现。行业里常说「三分产品七分安装」,指的就是这个特性。
在施工环节中,有两个变量的控制难度最高:一是冷媒充注量,二是管路内部的洁净度。前者决定了系统在实际工况下能否发挥设计能力,后者决定了压缩机与节流部件能否长期可靠运行。SUPER MMS-R 的几项技术正是围绕这两点展开的。
冷媒自动填充解决什么问题
多联机的冷媒不是整机出厂时充满的,而是需要在现场按管路长度追加充注。原因很直接:管路长度因建筑条件而异,从几十米到上百米不等,所需的冷媒量随之变化。传统的做法是施工人员按管径与长度计算追加量,再用电子秤称量充注。
这个过程存在两个误差来源。一是计算误差——管径记录是否完整、分歧部位是否计入,任何一项遗漏都会让计算值偏离;二是操作误差——称量过程中断、阀门切换时机把握不准,都会让实际充注量与目标值产生偏差。充注量偏少会导致能力不足与回气温度异常,偏多则会增加压缩机负荷并影响换热效率。
冷媒自动填充技术的意义在于把这个环节交给设备控制。系统按自身的运行状态判断所需冷媒量并完成充注,减少了人工计算与称量带来的波动。对业主而言,这项技术带来的不是使用上的直接感受,而是降低了因施工差异导致长期性能不一致的概率。
| 环节 | 传统做法 | 自动填充做法 | 对使用的影响 |
|---|---|---|---|
| 追加量计算 | 按管径与管长人工计算 | 由系统按运行状态判断 | 减少计算遗漏带来的偏差 |
| 现场充注 | 电子秤称量、分次加入 | 系统自动完成 | 减少操作方法差异 |
| 结果一致性 | 受施工人员经验影响较大 | 同一系统内结果更统一 | 多套系统之间的表现更接近 |
冷媒配管自动清洁的作用

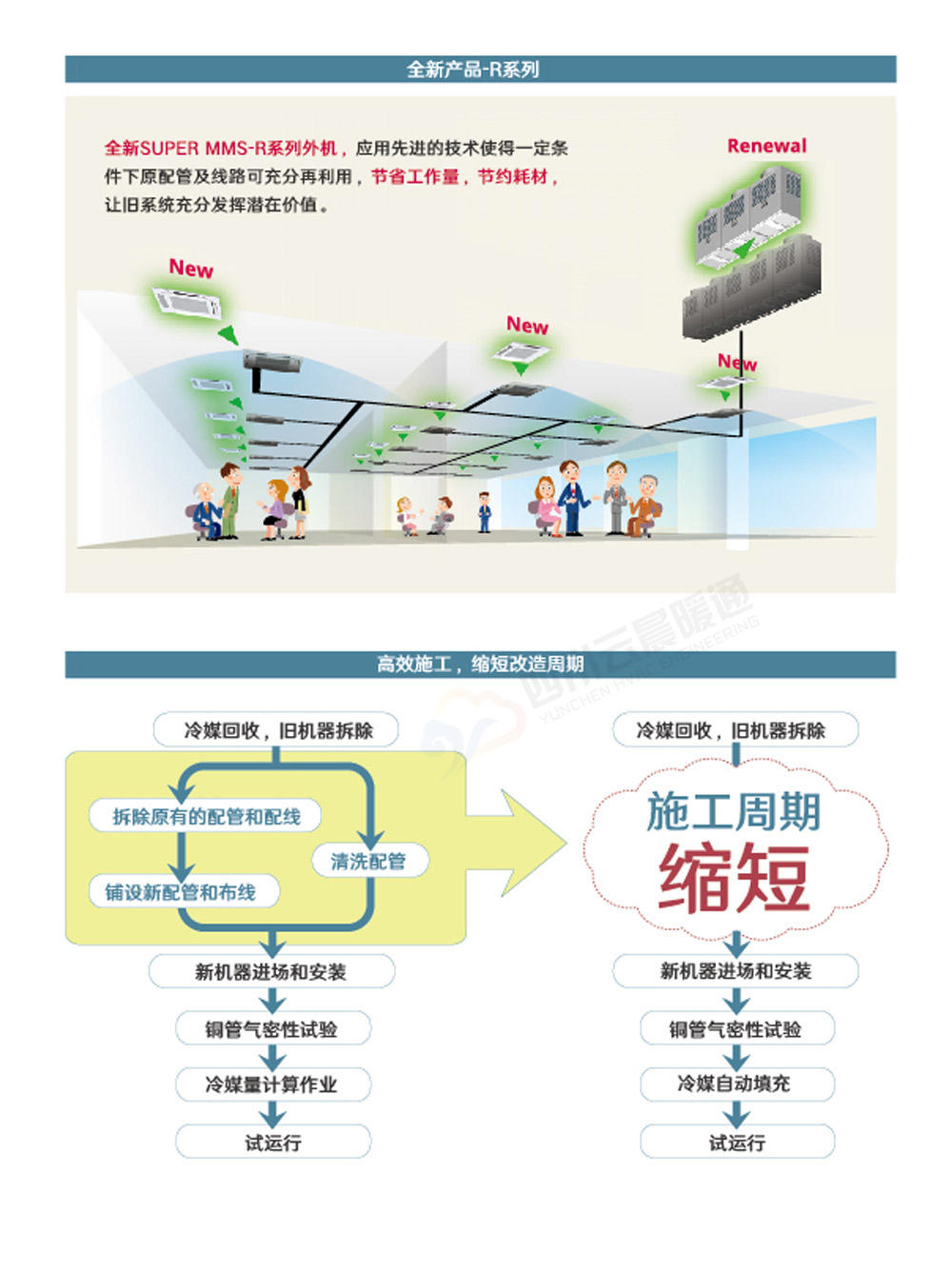

冷媒管在运输、切割与存放过程中,内壁可能残留加工碎屑、氧化皮与水分。这些杂质如果随冷媒进入系统,会带来两类后果:一是堵塞电子膨胀阀与毛细管等节流部件,造成局部能力异常;二是加速压缩机内部磨损,缩短设备寿命。
常规的处理手段是施工中吹氮清洁与真空干燥,这两步做不彻底,杂质就会留在系统内。冷媒配管自动清洁是在系统层面加入清洁程序,用于进一步降低管路内残留物的风险。它不能替代施工中的规范操作——管路在焊接与安装阶段的清洁度仍然是前提——而是作为一道额外的保障。
需要说明的是,任何自动功能都不替代施工规范。管路焊接是否充氮保护、抽真空的时间与真空度是否达标、保压试验是否按规程执行,这些仍然取决于施工方的作业标准。
产品参数
| 项目 | 标称内容 | 说明 |
|---|---|---|
| 系统类型 | 直流变速多联式中央空调 | 支持多模块组合扩展 |

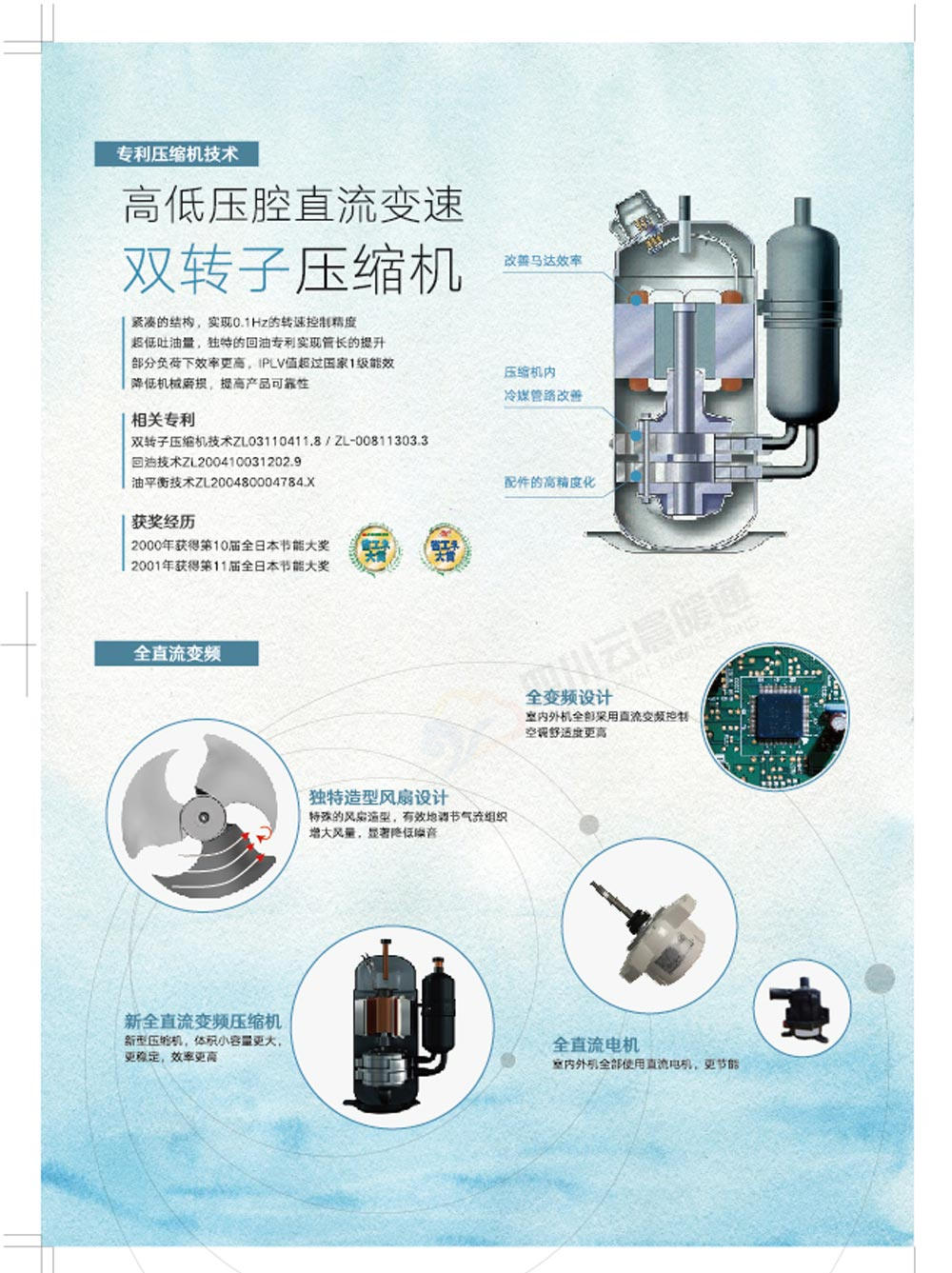

| 压缩机 | 专利压缩机技术,配冷媒自动填充 | 减少现场充注环节的人工误差 |
| 管路维护 | 冷媒配管自动清洁 | 降低管路内残留物风险 |
| 安装特性 | 快捷安装 | 缩短现场施工周期 |
| 配管设计 | 配管更长、更自由 | 适应外机位不理想的建筑条件 |
| 运行范围 | 宽广温度运行区间 | 适应冬夏温差较大的地区 |

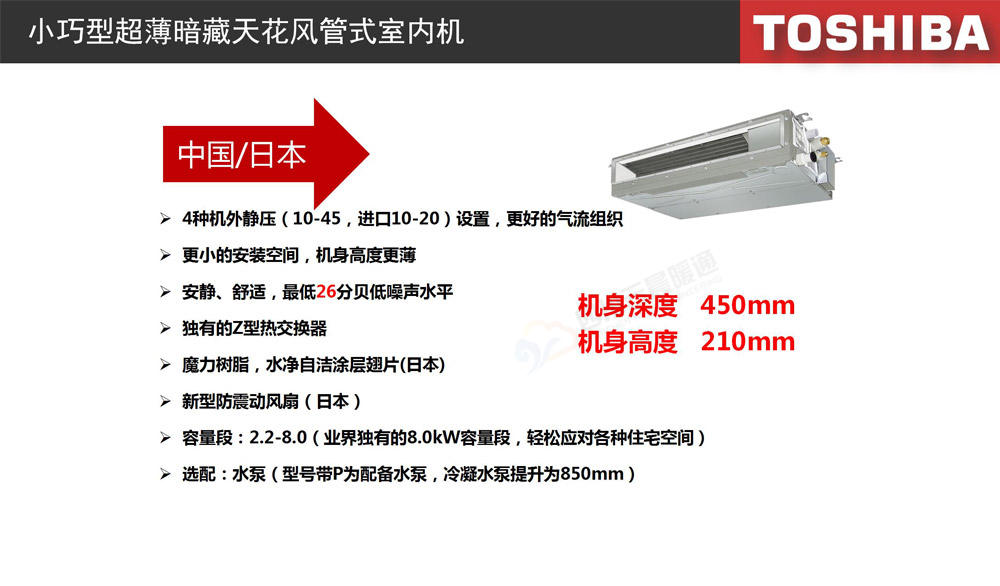

| 室内机 | 15 大类共 111 种型号 | 按安装形式、容量与功能选择 |
| 运输安装 | 机组尺寸支持通过电梯运输 | 降低吊装作业需求 |
| 控制方式 | 支持灵活独立控制与多样化集中控制 | 按区域或楼层设置控制层级 |
| 供货来源 | 室内外机均提供进口与国内组装选择 | 按预算与工期选择供货线 |
配管更长更自由意味着什么
配管设计的自由度在实际项目中往往比容量更关键。常见的两类受限场景是:外机位必须布置在建筑一角,远端房间距离过长;以及多层建筑中内机分散在不同标高,竖向管路与高差需要核算。
| 场地条件 | 对配管的要求 | 方案阶段的处理方式 |
|---|---|---|
| 外机位集中在建筑一侧 | 水平管路较长 | 核算当量长度,必要时增加管径或调整走管路径 |
| 外机上屋顶、内机在下层 | 竖向管路长、高差大 | 按手册要求设计回油措施与管径 |
| 多楼层内机分散 | 室内机之间存在落差 | 分别核算室内外高差与室内机之间高差 |
| 管路需要绕行结构障碍 | 弯头数量增加 | 弯头折算入当量长度后再与限值比对 |
核算的关键是把走向在图纸阶段确定下来。同一段路径,直线穿行与绕行结构柱的弯头数量不同,折算后的当量长度差异可能很大。施工中临时调整走向,很容易把原本在限值内的设计推到超限,届时只能改管径或调整外机位置,代价明显增加。
适用建筑与容量分配
| 建筑类型 | 建筑面积参考 | 系统组织 | 选型侧重 |
|---|---|---|---|
| 大平层 / 大户型 | 200—350 ㎡ | 单套系统 | 超长进深下的配管核算 |
| 复式 / 叠拼 | 250—350 ㎡ | 单套或按楼层拆分 | 竖向管路与楼层高差 |
| 联排 / 多层别墅 | 350—550 ㎡ | 多模块或按户拆分 | 外机位条件与模块布置 |
| 小型办公 / 会所 | 按功能区计 | 按楼层或功能区划分 | 分区控制与使用时段差异 |
| 外机位受限的改造项目 | 按实际条件 | 按可用机位确定 | 配管长度与高差的余量 |
面积区间为按常用冷负荷估算区间推算的量级参考。改造项目的容量往往受既有条件限制,需要以现场勘测结果为准。
常用配置选型
| 场景 | 系统组织 | 室内机方向 | 重点核算 |
|---|---|---|---|
| 外机位单侧集中的大平层 | 单套系统,管路长距离走行 | 按房间功能混合配置 | 管路当量长度是否在限值内 |
| 多层住宅(外机上屋顶) | 单套系统,按楼层走管 | 风管式为主 | 竖向管路回油与室内外机高差 |
| 改造项目(机位受限) | 按可用机位确定模块数量 | 按现有吊顶条件选择 | 既有管路通道能否利用 |
| 小型办公(多区域) | 按楼层拆系统 | 办公区风管式 | 分区控制与新风叠加 |
| 工期紧张的项目 | 单套系统 | 标准化配置 | 设备供货周期与施工工序衔接 |
技术要点

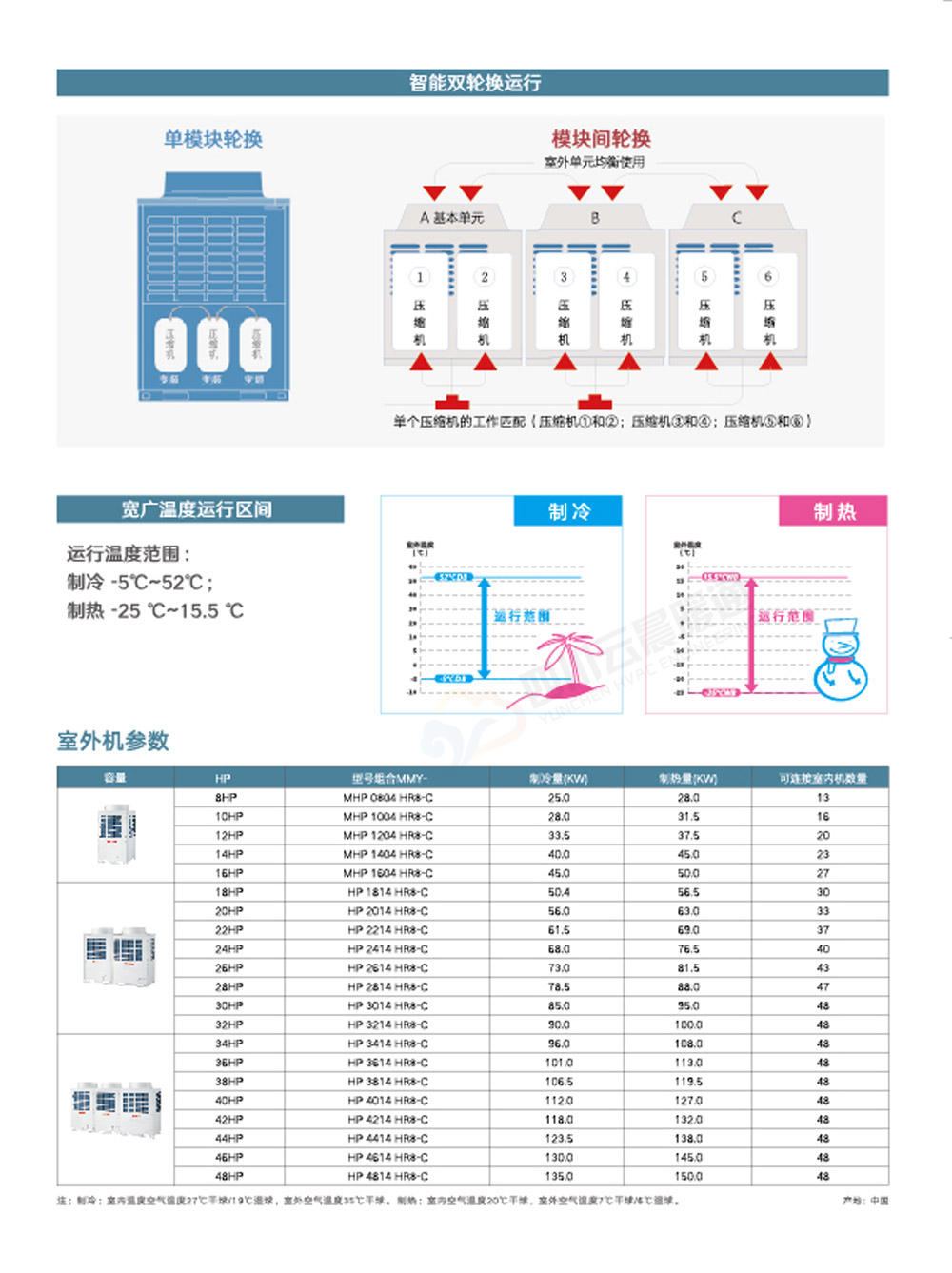

宽广温度运行区间的实际意义
空调系统的运行范围通常由室外温度界定。夏季制冷时室外温度越高,冷凝压力越大,压缩机负荷越重;冬季制热时室外温度越低,蒸发压力越低,制热能力越受限。厂商给出的运行区间是一个设备能力的边界,超出边界后系统可能进入保护停机。
对成都地区而言,夏季高温高湿是主要工况,冬季极端低温的出现频率不高。因此在这一地区的项目中,运行区间的余量更多体现在夏季连续高温时段的能力保持上,而不是冬季的低温极限。判断设备是否适配,应当以当地的实际气候数据为依据,而不是单纯比较运行区间的宽度。
快捷安装对工期与质量的关系
安装周期通常与两类工作相关:设备就位与管路施工。机组尺寸支持通过电梯运输,意味着不需要安排吊装作业,这一项在高楼层项目中能明显缩短准备时间;配管设计的自由度提高,减少了为迁就机位而增加的管路长度与弯头数量。
需要注意的是,缩短工期与保证质量并不矛盾,前提是工序不因为赶工而被压缩。抽真空、保压试验、冷媒充注这几道工序有明确的时间要求,压缩这些环节的时间换来的工期收益,最终会以设备可靠性的形式还回去。
独立控制与集中控制怎么配合
该系列支持逐台独立控制,也支持集中控制。实际项目中常见的组合方式是:日常使用由各区域的线控器独立控制,物业或管理方通过集中控制查看运行状态、设置运行时段与统计能耗。这种组合避免了两个极端——全部独立控制会导致管理方看不到运行情况,全部集中控制则让使用者无法按需调节。
控制层级的设计需要在方案阶段确认,尤其是需要按户或按部门分摊能耗的场合。计量点位、通讯线路与数据采集方式一旦确定,后期加装会牵动已完成的电气与弱电线路。
施工与验收要点
- 管路走向在图纸阶段定稿。当量长度核算完成后再进入施工,避免中途改向导致超限。
- 焊接过程充氮保护。铜管焊接时管内充入氮气,防止内壁产生氧化皮,这是控制管路洁净度的关键工序。
- 试压按规程执行。保压时间与压力值按规范要求,逐段确认无泄漏。
- 抽真空达到规定真空度并保持。抽真空是排除系统内水分与不凝性气体的唯一可靠手段,时间不能被压缩。
- 冷媒充注量按系统记录。无论采用自动填充还是人工充注,都应当留存记录,作为后续维保的基准。
- 冷凝水做满水试验。确认接水盘、排水管与提升装置(如有)工作正常。
- 内机吊装加减振措施。减振垫与风管软连接是控制室内噪声的常规手段。
- 调试记录按区域留存。包含进出风温差、运行参数与设定值,便于后续比对判断性能变化。
为什么改造项目更要关注配管余量
改造项目的约束比新建项目多:外机位往往是既有的、位置无法调整;管路通道可能已经存在,但走向受原有结构限制;吊顶空间可能不足以容纳标准配置的内机。这些条件叠加之后,配管设计的自由度就成了方案能否成立的关键。
四川云晨暖通在成都承接的改造类项目里,会先勘测可用的外机位与既有管路通道,再判断配管长度与高差是否在系统允许范围内,最后才确定室内机形式与容量分配。这个顺序可以避免出现设备选好了、管路却走不通的情况。
