成都住宅新风主机吊装与送排风管路施工实拍

珍宝锦城新风系统安装案例

这是成都珍宝锦城一套住宅的新风系统安装记录。房子装修时做了较严密的门窗处理,气密性提高之后自然通风的能力反而下降,业主担心的是长时间关窗之后室内的二氧化碳与异味问题。这篇记录整理了从新风量计算、主机选型、管路布置到风速实测与风量平衡的完整过程,其中调试阶段用风速仪量到的读数是这次记录里最有参考价值的一组数据。

项目概要

  • 项目位置:成都市珍宝锦城小区,住宅户型,装修阶段同期介入。
  • 客户类型:自住家庭,日常门窗关闭时间较长,对室内空气的新鲜度与湿度比较关注。
  • 核心诉求:关窗状态下也能持续引入室外新风并排出室内污浊空气;冬夏两季通风时不要把冷热损失带进来;运行噪声不要影响休息。
  • 系统形式:全热交换新风系统,一台主机集中处理,通过管路向各房间送风并从公共区域排风。
  • 本文依据:现场复尺记录、施工与调试记录,以及施工期间双方的沟通内容。

一、为什么装了密封更好的窗户,反而需要新风

门窗越严密,靠窗缝渗透实现的自然通风就越少。这对空调与采暖是好事——冷热损失减少,能耗下降;但对室内空气质量是另一回事:人在室内活动产生的二氧化碳、水汽、气味,以及装修材料和家具缓慢释放的挥发性有机物,都失去了向外扩散的通道。关窗时间一长,最典型的表现就是房间发闷、早上起来头晕、厨房与卫生间气味在室内循环。

1.1 成都的气候让这件事更明显

成都空气湿度常年偏高,冬季湿冷、夏季闷热。开窗通风在春秋两季问题不大,但在冬季与夏季,开窗意味着把已经处理过的室内空气直接放走,室温会明显波动。新风系统解决的就是这个矛盾:把换气这件事从「开窗」变成「有组织的持续换气」,同时对进风与排风做热湿交换,减少室内冷热量被带走的部分。

1.2 新风系统能做什么、不能做什么

对新风系统的合理预期
能够实现需要说明
持续引入经过滤的室外空气,稀释室内二氧化碳与异味稀释是持续过程,效果取决于风量与换气次数是否足够
通过热交换减少冬夏两季的冷热损失换回的比例取决于交换芯体的效率与两侧风量是否平衡
过滤室外空气中的颗粒物过滤效率取决于滤网等级,需要按周期更换
降低关窗状态下的湿度积累湿度调节能力与室外湿度、热交换类型有关,不能替代除湿设备
—新风系统不产生冷量与热量,不能替代空调与采暖设备

二、安装前要解决的四个问题

2.1 新风量到底按什么算

新风量偏小,房间的二氧化碳浓度降不下来,装与不装的差别不大;新风量偏大,管路风速偏高、噪声上升,冬夏两季的热损失也增加。因此新风量需要算,而不是按「越大越好」来处理。常用的算法有两种,取其中的较大值。

  • 按人数算:以人均最小新风量为基数乘以房间的常驻人数。民用建筑中常用的人均新风量口径在每人每小时 30 立方米左右。
  • 按换气次数算:以房间体积为基数乘以每小时换气次数。住宅房间的换气次数通常取每小时 0.5 到 1 次,房间越小、人员越密集,取值越往上限靠。
两种算法的算例(以一间 15 ㎡、层高 2.8 米的卧室为例)
算法计算过程结果
按人数2 人 × 30 m³/(h·人)60 m³/h
按换气次数15 ㎡ × 2.8 m × 0.5 次/h21 m³/h
取值两者取大值60 m³/h

房间逐间算完之后,把各房间的需求相加,再结合同时使用的情况确定主机风量。需要注意的一点是:主机标称风量是在特定工况下测得的,接入实际管路之后,因为管路阻力、弯头与末端的损失,送到室内的风量会低于标称值,因此管路设计直接影响实际效果。

2.2 送排风路径不能短路

新风的关键不只是风量,还有空气在房间之间的实际流动路线。合理的组织方式是:新风送到卧室、客厅这类人员长时间停留的房间,排风从厨房、卫生间、走廊这类污染源集中或需要维持微负压的区域抽走,让新风从洁净区流向污浊区,形成一条完整路径。如果送风口与排风口紧挨着设置,新风还没进入房间就被直接抽走,形成短路,风量看着不小,房间里的空气却没真正换过。

2.3 噪声与吊顶空间

新风主机与风管都需要占用吊顶或设备间空间,而吊顶的高度在装修阶段就已经被其它系统压缩过一轮。管路走向因此需要在方案阶段就与空调、水电协调:主风管尽量走直线、减少弯头,转弯处使用大曲率弯头或导流件;风速控制在合理区间,主管风速偏高是噪声的主要来源之一。主机位置也要远离卧室,并考虑检修口的位置。

2.4 主机与检修

新风主机需要定期更换滤网,部分机型还需要清洗或更换热交换芯体,因此位置必须具备可操作性。常见做法是把主机放在设备间、阳台或卫生间的吊顶内,并在正下方留出可开启的检修口。检修口如果做小了,滤网拿不出来,后续维护就会被拖延,而滤网一旦长期不换,风量衰减与二次污染都会随之出现。

三、配置方案是怎么定下来的

3.1 主机:全热交换型新风机组

本项目选用的主机是霍尼韦尔的 ERD 系列全热交换新风交换机,属于高静压机型。选全热交换而不是显热交换,主要考虑成都冬夏两季的湿度:全热交换在回收温度的同时也回收湿量,冬季能减少排风带走的水分,夏季能降低进风的含湿量,对室内湿度的扰动更小。高静压机型的特点是机外静压较高,在管路上有较多弯头与较长走管的情况下,仍然能够维持送风量。

3.2 两个容易被混淆的指标

新风机组的宣传资料里常同时出现两个数据,容易被当成同一件事,这里需要分开说清楚。

  • 有效换气率:反映的是送风与排风之间有没有发生短路混风。这个数值高,说明排出去的风没有被重新吸回送风侧,送进房间的是真正来自室外的新风。它衡量的是气流的组织质量。
  • 热交换效率:反映的是在进风与排风之间回收了多少热量或冷量,又可以分为显热效率与全热效率。它衡量的是能量回收的能力,与风量是否短路是两件不同的事。

把这两个指标分开看,业主在比较设备时就不会被单个数字带着走。判断一套新风到底好不好用,最终还是要落到房间实际的换气效果与运行噪声上。

3.3 管路与末端

  • 管路材质:采用复合风管或 PE 波纹管,管道需要保温,避免冬季送风管道结露、夏季管道外壁凝水。
  • 管路走向:主风管尽量短、直,减少弯头数量;分路尽量均匀,避免某一路特别长造成末端风量不足。
  • 送风口:布置在卧室、客厅等人员长时间停留区域,出风方向避免直吹人头部位置。
  • 排风口:布置在卫生间、厨房与走廊,与送风口保持足够的距离,减少短路混风。
  • 过滤:机器内置滤网承担初效与中效过滤,滤网等级与更换周期按产品说明执行。

四、风量是怎么算出来的

调试阶段判断系统是否达到设计风量,最直接的办法是测风口风速,再把风速换算成风量。换算公式本身很简单:风量等于风速乘以风口有效面积,再乘以单位换算系数。

本次调试的风速实测与风量换算
步骤内容数值
1. 实测风速用风速仪在送风口处测得的风速约 3.8 m/s
2. 风口截面积按 100 毫米圆口计算,半径 0.05 米约 0.00785 ㎡
3. 换算风量3.8 m/s × 0.00785 ㎡ × 3600 s/h约 107 m³/h
4. 有效截面修正按风口形式乘有效截面系数(经验范围约 0.7 至 0.9)实际通过风量低于按全截面计算值
成都珍宝锦城新风系统调试阶段用风速仪实测风口风速的现场照片
调试阶段的实测记录:用风速仪在风口处测量风速,配合逐口复核来确认风量是否达到设计值

实测风速 3.8 m/s 处在送风口的常见设计风速区间内。这个数值本身不是越高越好:风速偏低说明风量不足,房间换气达不到设计效果;风速偏高则意味着管路内气流速度大,噪声会明显上升,冬季送风还可能带出凉意。现场的判断方法是把风速、噪声与房间数量放在一起看,而不只看单个风口的一个数字。

4.1 为什么必须逐口调平衡

新风管路是一套分支系统,风和水一样,会优先流向阻力小的支路。靠近主机的风口天然风量偏大,管路最长、弯头最多的那个风口风量偏小。如果不做平衡,常见的结果是:几个近端的房间感觉通风明显,最里面的那间却几乎没有感觉。调节方式一般是在各支管上设置风量调节阀,调试时用风速仪逐个测量、逐个调整,直到各风口的风量接近设计比例。这个过程需要反复几次,因为调一个支管会牵动其它支路的风量分配。

五、施工工序与控制点

新风系统施工工序与控制要点
工序主要工作控制要点
1. 复尺定位确定主机、风口与管路走向结合吊顶标高与其它系统管线协调
2. 主机安装固定主机,连接风管减震处理,周边留检修空间与检修口
3. 风管敷设主管与支管布置、保温减少弯头,接口密封,保温连续不留断点
4. 风口安装安装送排风口与调节阀送排风口距离拉开,避免短路混风
5. 电气与控制接线、控制器安装按机型要求接线,控制面板位置便于操作
6. 风量调试测风速、逐口调平衡以风速仪读数为依据,兼顾噪声
7. 交付与说明交代滤网更换周期与日常操作滤网周期直接影响长期风量

管路保温容易被忽略,但它直接影响使用体验。冬季室外空气温度低,如果送风管路没有保温,管壁温度低于室内空气的露点,管外壁就会凝水,水滴顺着吊顶渗下来;夏季情况相反,室外高温高湿的空气在管内被冷却,管壁同样可能结露。因此保温层必须连续、接缝密实,这也是隐蔽工程里必须一次做对的环节。本项目的风管走向、主机位置与各房间风口由四川云晨暖通在方案阶段与中央空调系统一并排定,避免两套系统在吊顶里争位置。

六、施工期间的现场沟通

这个项目的新风与空调同期施工,两套系统都要占用吊顶空间,因此协调集中在走向与标高上。下面两张是施工期间的沟通记录。

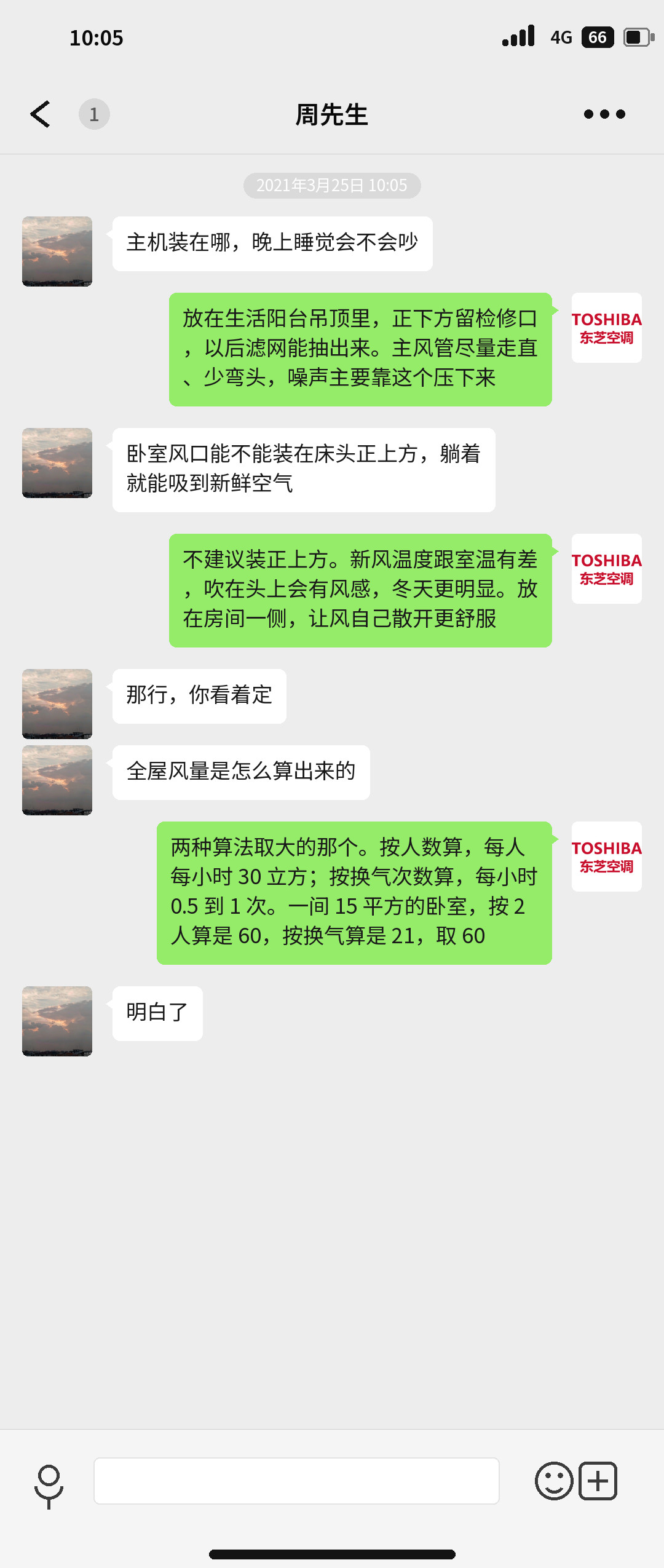

成都珍宝锦城新风系统施工期间与业主的沟通记录:管路走向与吊顶协调
施工阶段的沟通记录:风管走向与空调管路在吊顶里的协调、风口位置的调整

记录里有一段关于风口位置的讨论。业主最初希望把卧室的送风口放在床头正上方,理由是「这样躺下就能吹到新鲜空气」。实际做法是把它挪开:新风送风口如果正对人头部,长时间运行时会有持续的吹风感,冬季送进的空气温度低于室温,体感上更明显。合理的做法是把送风口布置在房间的一侧,让新风以较低的速度进入房间后自然扩散,再通过门缝或回风口向走廊流动,形成「送风在里、排风在外」的路径。

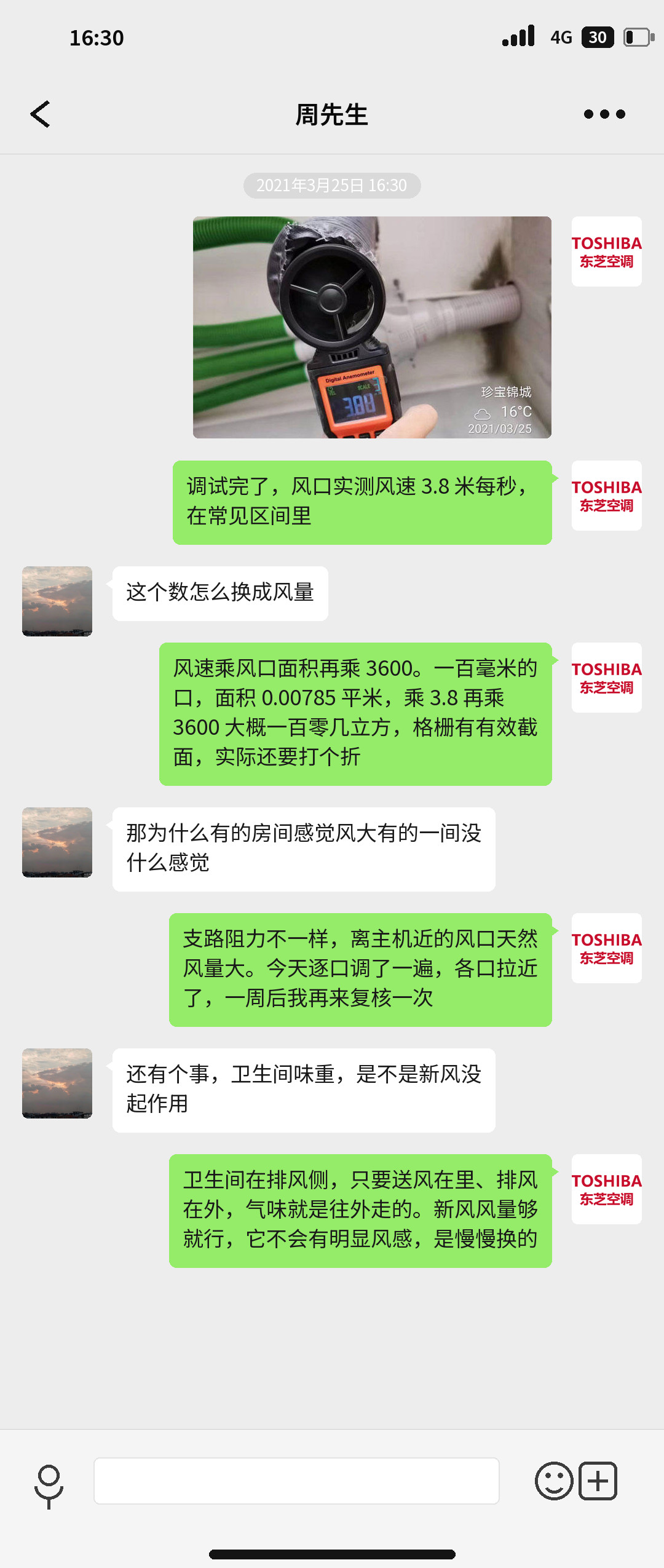

成都珍宝锦城新风系统调试阶段沟通记录:风速实测与风量平衡调整
调试阶段的沟通记录:风口风速的实测读数、风量平衡的调整过程与噪声反馈

七、交付调试与使用效果

调试与使用阶段的观察记录
观察项现场情况说明
风口风速实测约 3.8 m/s处在送风口常见设计风速区间内
风量平衡逐口调节后各风口风量趋于接近远端风口的风量是平衡的重点
运行噪声常用档位下不影响正常交谈与休息噪声与风速、主机位置和减震处理有关
关窗体感长时间关窗后房间不再发闷与持续换气有关,效果是渐进的
滤网状态使用一段时间后初效滤网可见明显积尘积尘量可作为更换周期的判断依据

业主反馈中最能说明问题的一条是:以前冬天关窗睡觉,早上起来会觉得房间里有味道,装了新风之后这个感觉没有了。这类改善不容易用一两个数字表达,但它是持续换气带来的直接结果。回访时也确认了一点,新风在常用档位下,卧室里基本察觉不到机器在运行,这与主机位置、减震处理以及管路风速控制都有关系。

有一点需要在使用前就说明清楚:新风系统的效果是渐进的,它不会像空调那样开机几分钟就能感觉到温度变化。它做的是一件持续的事——把室内空气的污染物浓度长期维持在较低水平。所以判断一套新风装得好不好,看的是几个月之后的实际体感与滤网状态,而不是刚开机那一下的风有多大。

八、这个案例里几处值得留意的细节

  • 新风量要算,不是越大越好:按人数与换气次数两种算法取大值,再逐间累加。风量偏大带来的是噪声上升与冬夏热损失增加,而不是更好的效果。
  • 有效换气率与热交换效率是两件事:前者说明气流有没有短路,后者说明回收了多少能量。把两个指标分开看,才不会被单个数字带着走。
  • 送风口不要正对人:尤其是床头与沙发正上方。新风温度与室温有差,直吹会有明显的吹风感,低位或侧向送风的体感更好。
  • 逐口调风量平衡不能省:不调平衡的结果是近端风口风大、远端风口没感觉,等于花了整套系统的钱只换了一半房间的空气。
  • 管路保温必须连续:保温有断点,冬夏两季管壁就会结露,水顺着吊顶渗下来,处理起来要拆吊顶。
  • 检修口和滤网周期要一起考虑:检修口做得太小,滤网拿不出来,更换就会被拖延,长期不换滤网会同时带来风量衰减与二次污染。

关于全热交换新风的常见问题

新风量应该按人数算还是按房间体积算?

两种都要算,取其中的较大值。按人数算用的是人均最小新风量乘以常驻人数;按房间体积算用的是房间体积乘以每小时换气次数,住宅房间通常取每小时 0.5 到 1 次。房间小、人员密集时,按人数算的结果往往更大;房间大、人员少时,按体积算的结果可能反过来。逐间算完之后把需求相加,再结合同时使用情况确定主机风量。

全热交换和显热交换有什么区别?

显热交换只回收温度,全热交换在回收温度的同时也回收空气中的水分。成都冬夏两季湿度都偏高,全热交换在冬季能减少排风带走的水分,夏季能降低进风的含湿量,对室内湿度的扰动更小。选择哪一种,主要看所在地的气候条件与对湿度的敏感程度。

有效换气率和热交换效率是同一个指标吗?

不是。有效换气率反映的是送风与排风之间有没有发生短路混风,数值高说明送进房间的是真正的室外新风,而不是刚从室内抽走的风;热交换效率反映的是在进风与排风之间回收了多少热量或冷量。前者衡量气流组织质量,后者衡量能量回收能力。比较设备时把两者分开看,判断更准确。

为什么风口风速不能太大?

风速偏大有两方面影响:一是噪声,气流速度高时管路与风口处的噪声会明显上升,夜间休息时尤其明显;二是体感,冬季送进的空气温度低于室温,风速大时吹风感更明显。风速偏小则说明风量不足,换气效果达不到设计值。因此调试时通常把风速、噪声与各房间的实际风量放在一起权衡,而不是单看一个读数。

新风系统的滤网多久换一次?

更换周期取决于室外空气状况与机器运行时长,不能一概而论。可操作的判断依据是滤网的积尘程度:初效滤网表面明显变灰发暗、透光性下降,就应该更换了。多数机型可以在检修口自行取出初效滤网,中效与高效滤网按产品说明的周期处理。长期不换滤网会同时造成风量衰减与二次污染,效果反而不如不装。

新风系统能替代空调或者除湿机吗?

不能。新风系统本身不产生冷量与热量,它做的是通风换气与过滤,附带通过热交换减少通风带来的冷热损失。空调负责温度,采暖设备负责冬季供热,除湿要靠除湿设备。几套系统各管一件事,可以互相配合,但不能相互替代。

本案例位于成都市珍宝锦城小区,系统由四川云晨暖通按现场条件设计并施工。文中涉及的新风量算法、换气次数取值、风速换算与设计风速区间均为行业通用口径,具体取值以现行规范条文、产品样本与设备技术要求为准;案例中不披露业主全名、门牌号与联系方式,图片为该工程施工与调试记录。

我们的施工标准

案例中的每一套系统,都由云晨暖通自有施工团队完成。我们坚持”三分设备、七分安装”,从现场勘测、管路走向、隐蔽工程验收到最终调试,每个环节都有明确的工艺标准与验收节点。

联系我们

想了解同类户型的方案报价、工期安排,或预约上门勘测,欢迎随时联系我们。

案例信息

本文案例由四川云晨暖通提供,涵盖设备选型、管路设计、现场施工与调试验收全过程。更多同类户型案例,可进入案例列表查看。
