这是成都西门羊西线中海国际社区峰墅组团的一套多层别墅中央空调工程。业主在装修之前已经接触过市场上几个主流进口品牌,最后定下东芝。起作用的不只是品牌本身,还有三件更具体的事:冷负荷有没有按房间逐间算过、配管方案在这个层数下能不能落地、施工方能不能拿出可以当面核验的渠道文件。这篇记录把从复尺、选型到交付调试的完整过程整理出来,也包括几处在方案图纸上看不出来、只能到现场才处理得掉的问题。
项目概要
- 项目位置:成都市西门羊西线,中海国际社区峰墅组团,多层别墅户型,在装修水电阶段介入。
- 业主情况:从事商贸经营,业务涉及多个行业,家中接待客人的频次较高,客厅与茶室的使用强度明显高于卧室。
- 核心诉求:全屋分室独立控温、夜间运行安静、冬季能够制热;对产品来源与施工方资质有明确要求。
- 系统形式:东芝多联机系统,一台室外机通过冷媒管路连接各层室内机,室内机为风管式暗装,与吊顶结合。
- 施工节奏:室内机吊装与管路敷设集中在三天内完成,配合木工吊顶分两次进场,调试安排在装修收尾之后。
- 本文依据:现场复尺记录、施工过程记录,以及施工期间双方的沟通内容。
一、项目背景:这套房子难在哪里
别墅与平层在空调设计上的差别,不只是面积大小。平层基本处于同一个标高、同一套围护结构条件下,房间之间的冷负荷差异通常在一档以内。而多层别墅是竖向展开的,屋面、地面、各层外墙的传热条件完全不同,把整栋打包成一个数字去配机器,是最容易出问题的做法。
1.1 楼盘与户型条件
项目所在的峰墅组团位于中海国际社区内,处在羊西线一侧。这类多层别墅有几个共同特征:房间分散在多个楼层,单层面积不大但层数多;层高普遍高于普通住宅,吊顶内的可用空间相对充裕;顶层直接面对屋面,夏季屋面辐射得热明显;底层贴近地面与绿化,冬季体感偏冷、湿度略高。这些条件都会进到冷负荷里,也会影响室内机的布置方式。
| 项目 | 内容 |
|---|---|
| 楼盘位置 | 成都市西门羊西线 · 中海国际社区峰墅组团 |
| 建筑类型 | 多层别墅 |
| 业主职业 | 商贸经营,业务涉及多个行业 |
| 重点使用空间 | 客厅、茶室、主卧 |
| 介入阶段 | 装修水电改造之前 |
| 系统形式 | 东芝多联机(一拖多) |
| 室内机形式 | 风管式暗装,与吊顶结合 |
1.2 业主的使用习惯
业主经商,家里来往客人多,客厅和茶室几乎每天都要用。他提出的要求里,有两条比温度本身更具体:一是机器运行时不要有存在感,二是各个空间要能各管各的——书房、茶室这些地方可能只待一两个人,不希望为了一个房间把整层都打开。这两条直接决定了后面的系统形式和容量配比思路。
二、安装前要解决的四个问题
2.1 楼层之间的负荷差异
- 顶层:屋面在夏季长时间受太阳直射,屋面传热形成的得热量高于中间层,同一朝向、同样面积的房间,顶层需要的冷量通常要高出一档。
- 底层:贴近地面的房间在冬季热量散失更快,同时空气相对湿度偏高,制热时体感更冷。
- 西向房间:下午的西晒会让西向房间在傍晚出现负荷高峰,这一点在茶室上表现得尤其明显。
这些问题如果不在计算阶段分开处理,后期的表现就是「楼下够凉、楼上不够」,或者「傍晚客厅还行、茶室热得坐不住」。
2.2 客厅与茶室的气流组织
客厅和茶室都属于面积较大、形状偏狭长的空间,单台室内机很难覆盖完整。这里涉及的判断是:内机放几台、放在哪个位置、送风方向朝哪边。别墅客厅常见的问题是把内机放在客厅正中、朝下送风,结果是正下方的人被吹得不舒服,离得远的角落又没感觉。合理的做法是沿长边布置,让送风沿空间长轴走,回风走另一侧,形成完整的气流循环。
2.3 冬季制热的实际需求
成都的冬天室外温度不算极低,但空气湿度大,体感温度明显低于气温,取暖是真实需求而不是附加功能。别墅层高高、空间体积大,热空气上浮更明显,如果只靠顶部送风,容易出现「头热脚凉」。在做方案时把导风角度和送风距离考虑进去,比单纯加大机器容量更有效。
2.4 对产品来源的要求
业主此前接触过多个进口品牌,对产品本身并不陌生。他提出得很明确:要用东芝进口机型,并且必须是正规授权渠道,需要看到可以核验的文件。这个要求并不过分——暖通的渠道层级比家电复杂,终端报价又差异很大,业主很难单从价格上判断来源。四川云晨暖通持有东芝中央空调的授权文件,方案沟通阶段就把授权证书、设备型号与配置清单一起提交核对,这一环节确认之后,后续沟通才顺畅起来。
三、配置方案是怎么定下来的
3.1 为什么用多联机
别墅可以走两条路:一拖一,每个房间一台室外机;或者一拖多,用一台室外机带多台室内机。前者单间独立、故障影响范围小,但别墅的外机安装位通常有限,多层分散布置还牵涉管路过长、冷凝水排放点多的问题。这个项目的实际情况不支持大量外机位,因此采用多联机系统,把外机集中在侧院一处,室内机分散到各层。
多联机也不是没有代价:管路总长、室内外机高差都有上限,超过之后制冷量会衰减。这几项在方案阶段就必须核算,而它们恰恰是图纸上看不出来、装完才发现的部分。
3.2 冷负荷按房间逐间计算
家用中央空调行业里常被提到的估算区间是 150 到 200 W/㎡,这个区间带有安全余量,适合快速估算。但在别墅这种各房间条件差异大的项目上,逐间计算的结果往往与整栋估算相差不少。计算时会看几个量:外墙是否为剪力墙、有无保温层,窗户是单层还是中空玻璃,窗墙比多大,房间是否朝向西南,层高多少,以及房间内的人数与电器发热。
| 影响因素 | 具体取值方向 | 对冷负荷的影响 |
|---|---|---|
| 围护结构 | 外墙材质、有无保温层 | 保温越差,通过墙体的得热越多 |
| 外窗 | 单层玻璃 / 中空玻璃、窗墙比 | 玻璃面积越大,太阳辐射得热越明显 |
| 朝向 | 西向、西南向为高值 | 下午出现负荷高峰 |
| 楼层 | 顶层受屋面传热影响 | 与中间层相比通常高一档 |
| 层高 | 层高高,参与换气的空气体积大 | 处理负荷增加 |
| 人员与设备 | 常住人数、电视与照明 | 计入内热源 |
按这套口径逐间算完之后,得到的结论有三个:茶室的西向负荷比同面积的南向房间高,需要配大一档的室内机;顶层的房间比楼下同朝向房间高;客厅由于空间大且为狭长形,需要两台内机而不是一台。
3.3 室内机的形式与位置
室内机统一采用风管式暗装,与吊顶结合。这样做的好处是室内几乎看不到设备,只有出风口与回风口。出风口采用侧送下回的形式,送风沿空间长边送出,回风从另一侧回到机器,避免出现短路循环。卧室里的出风口则刻意避开了床头正上方,把送风方向调整到不直接吹人的角度。
3.4 配管长度与室内外高差的核算
多联机对管路有两个硬约束:一是从室外机到最远端室内机的配管当量长度,二是指室内机与室外机之间的高度差。配管不是简单量直线距离,每经过一个分歧管、每个弯头都会折算成额外的当量长度。这个项目把室外机布置在侧院,各层室内机通过竖向管井向上走,方案阶段按最远一台内机核算过当量长度,确认在允许范围内之后才定稿。这一条如果不提前算,后期只能通过加装设备或调整机位来补救,代价很高。
四、施工的八道工序与控制点
中央空调的效果,很大一部分在施工阶段就决定了。设备本身的差距有限,而管路焊接、保压、抽真空这些环节做得不到位,后期会出现制冷量下降、漏氟、冷凝水渗漏等问题,且维修往往需要拆吊顶。这个项目按下面八道工序推进,每道工序都有明确的检查点。
| 工序 | 主要工作 | 控制要点 |
|---|---|---|
| 1. 复尺放线 | 核对现场尺寸,确定内机、外机与管路走向 | 以现场实际尺寸为准,不照搬图纸 |
| 2. 室内机吊装 | 吊杆固定,加减震垫,找平 | 水平度、吊杆间距、减震处理 |
| 3. 冷媒管路 | 配管、弯管、分歧管连接、充氮焊接 | 弯管不压扁、焊接充氮防氧化 |
| 4. 冷凝水管 | 排水管敷设、保温 | 保持连续坡度,不得倒坡或中间积水 |
| 5. 气密性试验 | 向管路内充入氮气保压 | 按规定压力保压,观察压力变化 |
| 6. 抽真空 | 抽出管路内空气与水分 | 达到规定真空度并保持足够时间 |
| 7. 冷媒充注 | 按配管长度补充充注冷媒 | 按液管长度核算追加量 |
| 8. 保温封板与调试 | 完成保温、配合吊顶封板、整机调试 | 保温接缝密实,调试记录留存 |
4.1 室内机吊装
内机吊装的三个要点是水平、减震和受力。机器必须保持水平,偏差过大会让冷凝水在接水盘内偏向一侧、增加溢流风险。吊杆上加装减震垫,作用是隔断机器振动向楼板的传递——别墅里如果内机直接贴着楼板固定,运行时的低频振动很容易沿结构传到楼上房间。这个项目在每台内机的吊杆上都加了减震垫。
4.2 冷媒管路
铜管施工里有两个动作值得单独说。一是弯管必须用弯管器,手工硬弯容易把管子压扁,管径一旦变形,制冷剂流动阻力上升,直接影响制冷量。二是管道焊接时应向管内充入氮气保护,避免铜管内壁在高温下氧化生成氧化皮,这些氧化皮随冷媒循环会进入压缩机。管路的喇叭口连接则用扭力扳手按规定力矩拧紧,手工拧紧难以控制力度,过松会漏,过紧会损伤喇叭口。
4.3 冷凝水管
冷凝水管的坡度要连续,中间不能出现倒坡或积水段,也不能和冷媒管随意贴合。管道与保温层的接缝处要处理密实,否则管壁会结露,水滴顺着吊顶渗下来。别墅层数多,冷凝水的排放点也多,这一环节在多层户型里比平层更容易出问题。
4.4 保压与抽真空
这两道工序无法通过目视检查,只能靠仪表读数验证,因此必须留下记录。气密性试验用氮气保压,观察规定时间内的压力变化;抽真空的目的是排出管路内的空气和水分,水分残留会在膨胀阀处结冰,造成冰堵。这两项做完之后才允许充注冷媒。
五、施工期间的现场沟通

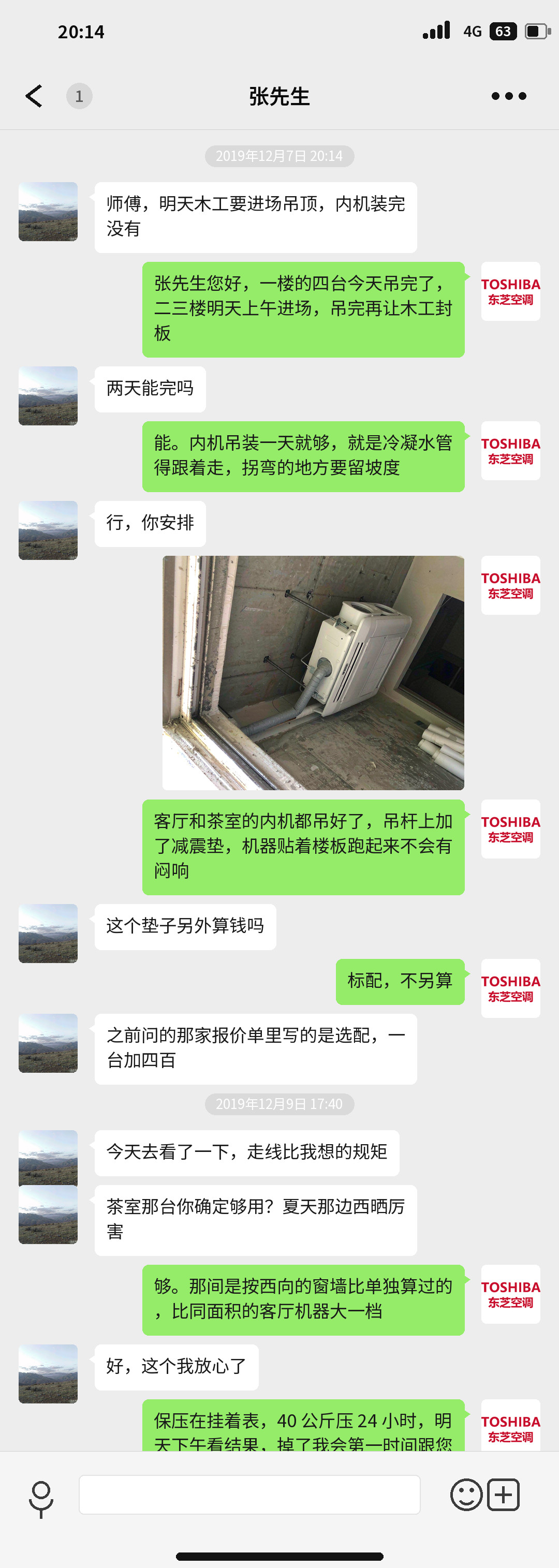

这套房子的施工与木工吊顶是交叉进行的,内机吊装必须赶在封板之前完成,时间窗口很短。下面两张是施工期间的沟通记录,涉及的内容包括进场时间、内机数量调整、减震垫的计价方式、管路走向,以及调试阶段关于各房间降温速度的说明。
记录里有一段关于减震垫的对话值得说明。当时业主问减震垫是否需要另外计费,原因是他在比价时拿到的另一份报价单里,减震垫被列为选配项目。实际上减震垫属于吊装辅材,成本很低,本就应包含在内机吊装工序里,单列出来计价并不合理。这类「看起来不贵、但反映出报价口径」的细节,业主在比价时很难一眼看出来。
六、交付调试与运行情况

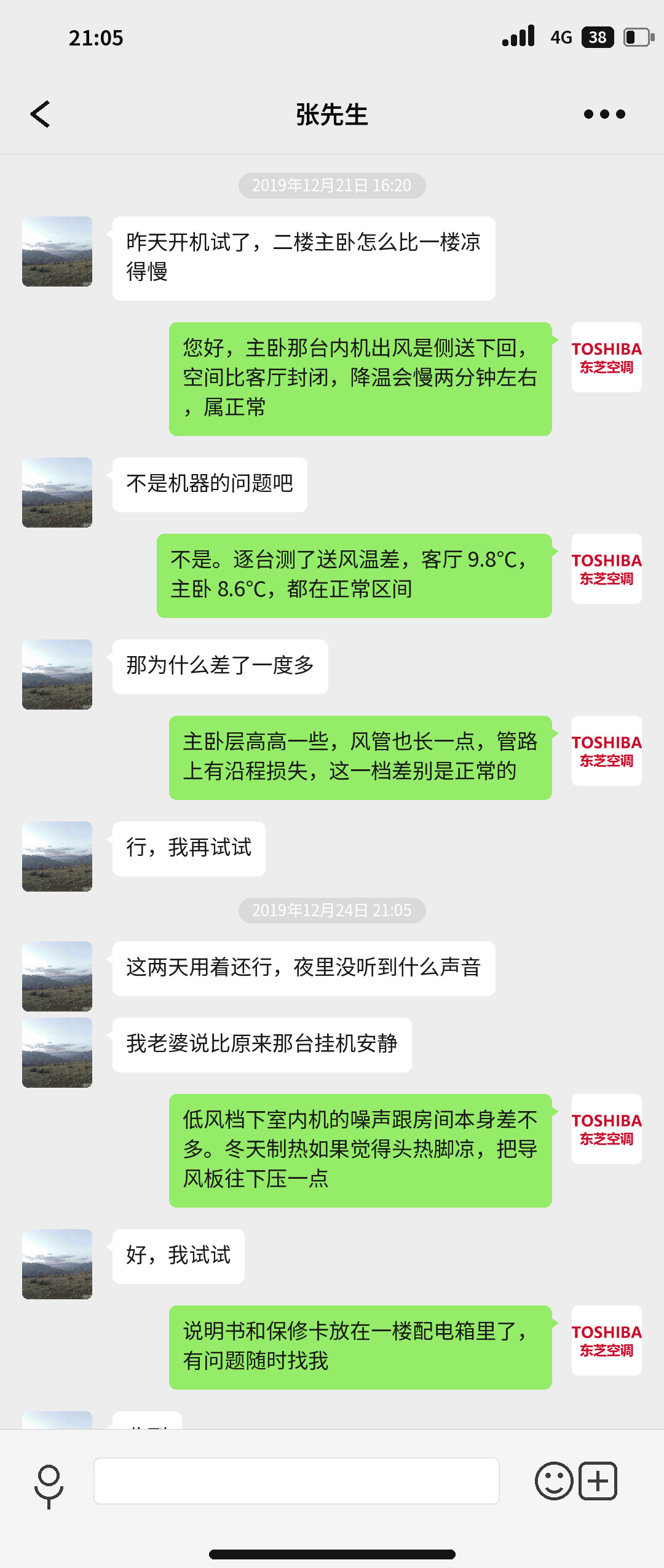

装修收尾后进行了整机调试,逐台测量送风与回风温差,并检查各房间的降温表现。调试阶段发现的一个现象是:二楼主卧的降温速度略慢于一层客厅,业主专门问到这一点。
| 观察项 | 现场情况 | 说明 |
|---|---|---|
| 送风温差 | 一层客厅约 9.8 ℃,二楼主卧约 8.6 ℃ | 均处在行业常见区间内 |
| 降温速度 | 客厅体感降温快于卧室 | 房间体积、封闭程度与气流组织不同 |
| 运行噪声 | 低风档下接近房间本底噪声 | 风机转速低时表现更明显 |
| 制热表现 | 热空气上浮,顶部温度高于脚部 | 通过调整导风板角度改善 |
客厅体感降温更快,原因不复杂:客厅与餐厅连通,空间大、风口覆盖面积广,冷风可以直接送到人所在的位置;卧室空间封闭、家具遮挡多,气流循环需要绕开家具,加上层高高、风管更长,沿程存在一定损失,因此相差一到两分钟属于正常范围。判断一台机器是否正常,看的是送风温差是否落在合理区间,而不是各房间降温速度是否完全一致。
制热时业主反馈「头热脚凉」,这是热空气上浮的物理结果,不是故障。处理方式是把导风板角度向下调整,让热风尽可能贴地送出,同时避免把出风口长期对着人直吹。业主使用一段时间后反馈,夜间卧室基本听不到机器声,这一点在卧室里比制冷速度更重要。
七、这个案例里几处值得留意的细节
- 减震垫属于标配:吊杆减震处理是内机吊装的一部分,不应作为选配件单独收费。报价单上把它列为选配,反映的是报价口径而不是成本。
- 茶室需要单独算负荷:同面积、不同朝向的房间冷负荷并不相同,西向房间在傍晚的负荷高峰更容易被忽略。
- 客厅要按空间形状配内机:狭长形的大空间用一台内机容易留下气流死角,更合理地是按长边方向布置。
- 保压与抽真空必须留记录:这两道工序目视无法验证,只能靠仪表读数,留记录是对双方的保障。
- 调试阶段的温差比降温速度更有意义:各房间降温速度存在差异是正常的,送风温差落在合理区间才说明系统工作正常。
关于别墅中央空调施工的常见问题
别墅装中央空调,为什么不能按整栋面积直接估算?
因为别墅是竖向导热的。顶层受屋面传热影响,底层贴近地面与绿化,同为南向的房间,顶层和底层的冷负荷可能相差一档以上;西向房间在傍晚还会出现负荷高峰。整栋打包成一个数字,通常会把部分房间配小、部分房间配大,后期表现为各层冷热不均。
多联机的配管长度有上限吗?超了会怎样?
有上限,分为配管当量长度和室内外机高差两种约束。当量长度不是直线距离,每经过一个分歧管、每个弯头都要折算。超出允许范围之后,制冷量会衰减,压缩机的运行工况也会变差。所以别墅项目在方案阶段就要按最远一台内机核算,而不是等施工时再调整机位。
冷媒管的保压和抽真空,做到什么程度算合格?
保压是向管路内充入氮气并保持规定时间,观察压力表读数是否下降,正常情况下压力应保持稳定;抽真空是排出管内的空气与水分,需要达到规定真空度并保持足够时间,水分残留会在膨胀阀处结冰造成冰堵。这两道工序都无法目视检查,只能靠仪表读数,因此施工记录很重要。
成都冬天用中央空调制热,效果够吗?
成都冬季室外温度不算极低,但湿度大、体感偏冷。多联机在冬季可以承担制热,需要注意的是热空气上浮带来的「头热脚凉」,这属于物理现象而非机器故障。通过把导风板角度向下调整、让热风贴地送出,体感会明显改善。层高高的别墅,这一点比平层更需要注意。
怎么判断安装方是不是正规渠道?
最直接的方式是要求查看授权文件,并核对授权主体与签约主体是否一致——签约的公司和拿授权证书的公司如果不是同一家,后续出现问题时责任归属会很模糊。此外可以核对设备型号是否与配置清单一致、机器铭牌与随机资料是否齐全。四川云晨暖通在东芝中央空调的授权范围内开展销售与安装,相关文件可在方案沟通阶段提供核对。
别墅中央空调的施工要多久?和装修怎么配合?
内机吊装与管路敷设通常集中在一到三天完成,但关键在于配合节点:内机必须在木工封板之前吊完,否则后续吊顶要开洞。调试则要等到装修收尾、电路和吊顶都完成之后。因此实际占用的时间不长,但进场节点很关键,通常会在装修水电阶段就完成方案确认与现场复尺。
本案例位于成都市西门羊西线中海国际社区峰墅组团,业主从事商贸经营。文中施工流程与控制要点依据该项目现场做法整理,涉及的技术参数为行业通用口径,具体取值以现场条件与设备技术要求为准。图片为该工程施工期间的沟通记录与现场照片。
